中建八一臨沂市郯城縣TC-1風電項目完成國內最高混塔風機吊裝施工

訪問次數 : 發布時間 :2025-12-15

日,中建八局一公司承建的臨沂市郯城縣 TC-1 風電項目完成全部 31 臺國內最高混塔風機吊裝施工,項目全面轉入調試與并網發電階段,將于年底陸續開始輸出清潔電能,開啟由 “風” 轉 “電” 的綠色征程。


臨沂市郯城縣 TC-1 風電項目是山東省首批集中式風電工程,總裝機容量 190 兆瓦,預計年發電量超 4 億千瓦時,相當于減少二氧化碳排放數十萬噸。該項目風機輪轂安裝高度達 185 米,是目前國內最高的混塔風機。每臺風機以 38 根樁基和直徑 20 米的混凝土承臺作為底座,承臺上豎起 140 米高的混塔結構,混塔再連接 45 米高的鋼塔,頂端固定重 144 噸的風機葉輪。當高空自然風掠過 31 臺風機,220 米的巨大葉輪轉動將機械能轉化為低壓電流,通過約 87 千米的集電線路輸送至 220 千伏升壓站升壓后,接入電網輸送至千家萬戶。


在項目施工過程中,團隊連續攻克大型設備長途運輸、管片生產、高空吊裝等系列難題,107 天內完成約 7.8 萬噸結構運輸組裝任務。

管片生產環節,項目每臺風電塔筒由 169 片風塔管片拼接而成,共 5000 余片管片的生產任務需在兩個月內完成。為此,項目在 60 公里外建立臨時 “衛星工廠”,制定從原材料采購到成品檢驗的全鏈條質量管控體系,多次優化攪拌站工藝與混凝土配合比,40 天內實現投產,為工程推進按下 “加速鍵”。

運輸保障方面,巨大的風機葉片需從最遠約 600 公里外的工廠運抵現場。項目提前規劃 “最優運輸路徑”,采用百噸貨車運輸百米葉片,前后配備兩輛導引車輛護航,期間需穿過池塘、樹林等復雜地形。為保障巨型構件順利通行,項目累計新建 7.8 公里臨時道路,改造、加固 17.6 公里原有道路。

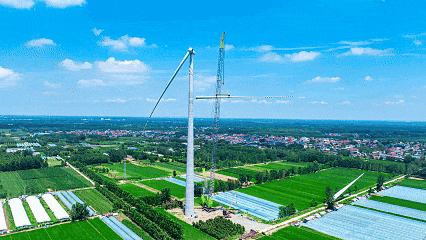

吊裝作業階段,31 臺風機分散在 366 平方公里范圍內,涉及 7 個鄉鎮、27 個村。在較空曠地帶,項目采用 800 噸副主吊進行混塔段吊裝;在池塘、樹林環繞的有限空間,則引進全球最大最高的國內先進風電動臂塔機為主吊作業。項目以吊車為網格管控節點,人員隨吊車流動監督作業,同時采用無人機穿線、智能風速儀、高空攝像巡視等技術,保障施工安全推進。


為高質高效推進工程履約,項目根據不同建設階段制定針對性技術方案:混塔組裝階段,研發管片防傾覆工裝,為約 16 噸重的管片筑牢 “安全鎖”;混塔段吊裝階段,采用 “BIM + 有限元” 技術提前模擬、論證高空吊裝方案安全性;葉輪吊裝階段,研發專用吊索具和液壓智能自脫鉤裝置,將單葉片對接時間壓縮到 30 分鐘,助力高空吊裝又穩又快推進。

2025 年 2 月 6 日開工以來,項目堅持掛圖作戰、倒排工期,將施工目標分解為總、月、周計劃。高峰時期,18 個作業面、24 臺大型設備同步運轉,8 月份完成全部機位樁基施工,9 月份完成全部機位承臺施工,12 月初順利完成全部風機吊裝作業。

站在項目現場眺望,“風車”、田野、村落相映成趣,勾勒出人與自然和諧共生的綠色畫卷。該項目預計 12 月下旬開始并網發電,將滿足區域 40 萬戶用電需求,為區域高質量發展提供綠色能源保障。
